Etter planen skal nye Kolbotn stasjon stå klar til bruk mot slutten av 2026. Frem til da skal det etableres to nye sideplattformer, samt en ny undergang med trapper og ramper.
Arbeidene vil medføre omfattende anleggsvirksomhet, og man må påregne støyende arbeider på dagtid. Vi sender ut varsel om spesielt støyende arbeider på SMS til de som bor nærmest. Dersom det blir behov for sterkt støyende arbeider om natten vil vi tilby alternativ overnatting til de mest utsatte.

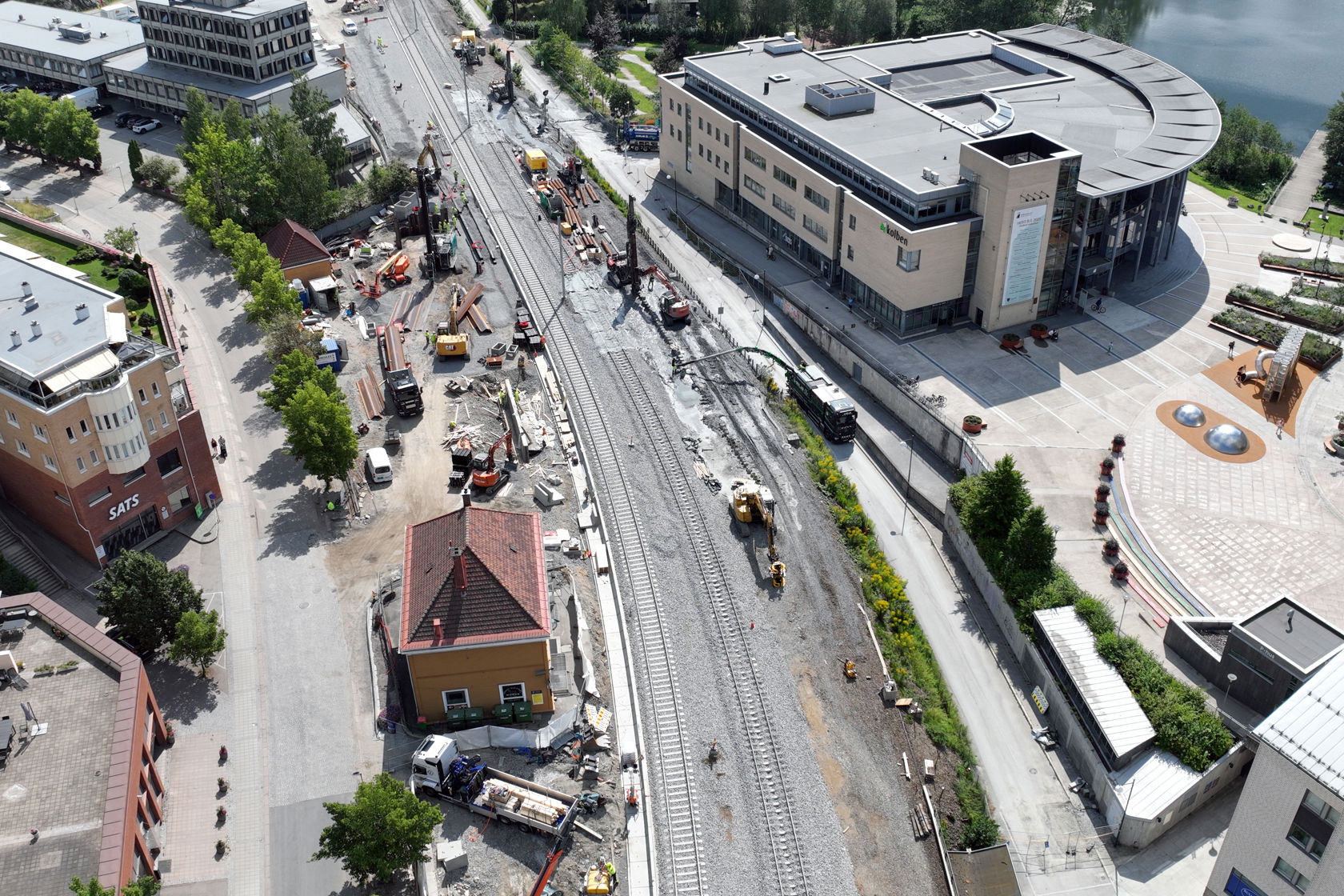

På denne siden kan du følge arbeidene vi skal utføre høsten 2025. Generelt kan vi si at det vil være ordinær anleggsvirksomhet helt frem til stasjonen står ferdig, og vi vil først og fremst informere om arbeider som er til spesiell ulempe. Vi oppdaterer siden jevnlig.
Uke 33: 11-18. august
Arbeidene vil foregå døgnkontinuerlig, men det vil ikke bli utført sterkt støyende arbeider (som pigging, boring o.l.) på natten. Arbeidene omfatter:
- Det kan bli behov for spunting også i uke 33. Dette vil bli utført på dagtid med to timers pause i løpet av dagen.
- Gravearbeider for stag til rørvegg. Utføres på dagtid. Kompletterende graving kan forekomme på natt.
- Boring av stag. Dette vil kun foregå på dagtid. Disse arbeidene vil foregå både på stasjonsområdet og på vestsiden av sporet.
- Infranord Norge AS vil gjennomføre spor- og KL-arbeider med skinneveismaskin på natt i tidsrommet kl. 01:00 - 05:00. Disse arbeidene regnes ikke som sterkt støyende, og vil foregå fra Rosenholm til ca. ved Solbråtanveien 68A.
Uke 34: 18-25. august
Arbeidene vil foregå døgnkontinuerlig, men det vil ikke bli utført sterkt støyende arbeider (som pigging, boring o.l.) på natten. Arbeidene omfatter:
- Gravearbeider for stag til rørvegg, samt spunting. Utføres på dagtid. Kompletterende graving kan forekomme på natt.
- Boring av stag. Dette vil kun foregå på dagtid. Det samme gjelder for kapping av rørvegg. Noe sveising (ikke støyende) kan eventuelt bli utført om natten. Disse arbeidene vil foregå både på stasjonsområdet og på vestsiden av sporet.
- Avhengig av fremdrift kan det i uke 34 bli behov for sømboring for rørvegg ved kulvert på sørsiden av stasjonen, samt noe sprengningsarbeid i dette området. Disse arbeidene er planlagt utført på dagtid.
- Entreprenør Infranord Norge AS vil fortsette med å utføre kompletterende spor- og KL – arbeider med skinneveismaskin på natt, i tidsrommet kl. 01:00 - 05:00. Dette er ikke sterkt støyende arbeider. Arbeidene vil foregår mellom Rosenholm og ca. ved Solbråtanveien 68A.
